На фоне приближения зимы в разрушенном Мариуполе остро встает вопрос подготовки к отопительному сезону. Как же обстоят дела с восстановлением магистральных сетей и жилого фонда города?
Энергоснабжение
- В августе-сентябре местные службы совместно с российским подрядчиками провели ремонт подстанции 220 кВ «Азовская». На нее было поставлено новое трансформаторное оборудование из России.
- Ремонтно-восстановительные работы также прошли на высоковольтных линиях «Старобешевская ТЭС – Азовская № 1, 2, 3», «Старобешевская ТЭС – Смолянка № 1, № 2». В самом городе вновь запущены магистральные сети электроснабжения и номерные подстанции «Город».
На данный момент можно говорить о достаточном восстановлении электроснабжения Мариуполя перед наступлением холодов. Бытовые потребители подключаются к городским сетям по мере готовности, активно идут работы по подключению уличного освещения и дорожной сети.
Водо- и газоснабжение
🔹Вслед за запуском электросетей были подключены насосные станции водоснабжения и канализации. Заработали системы водоочистки и водоподготовки.
🔹К началу августа к водоснабжению и водоотведению в Мариуполе были подключены:
➖Октябрьский район — 786 дом, 4 больницы, 6 школ, 6 детских садов;
➖Приморский – 251 дом, 3 больницы, 4 школы, 4 детских сада;
➖Ильичевский – 407 домов жилого фонда, 2 больницы, 5 школ, 5 детских садов;
➖Орджоникидзевский — 244 дома жилого фонда, 1 больница, 3 школы, 2 детских сада.
🔹Часть городских сетей водоснабжения еще до боевых действий находилась в аварийном состоянии. Поэтому генподрядчик в лице компании «Ленмонтаж» также заменяет изношенные коммуникации — около километра магистральных сетей водоснабжения в районе площади Кирова и 6 километров старого канализационного коллектора в Октябрьском районе.
🔹Восстановлено газоснабжение города: идет постепенное подключение потребителей из Мариуполя и его пригородов.
Строительство и восстановление домов
🔻Ранее мы писали про проблемы с реконструкцией жилого фонда. Несмотря на успешную сдачу в срок квартала от военных строителей МО РФ и усилия других коллективов, обеспечить постоянным жильем всех нуждающихся к отопительному сезону не получается.

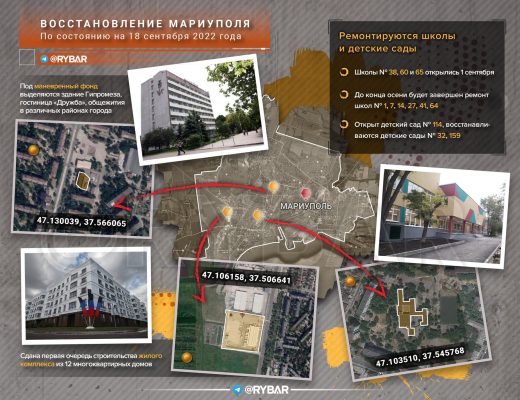

🔻Поэтому городская администрация и российские структуры уже готовят маневренный жилой фонд. Под него выделены здание Гипромеза, гостиница «Дружба», общежитие по улице Казанцева, 20. В Приморском и Октябрьском районах ведется капитальный ремонт еще пяти общежитий, сдача объектов маневренного фонда ожидается в конце сентября – октябре.
🔻В городе идет активный ремонт образовательных учреждений:
➖Школы № 38, 60 и 65 открылись 1 сентября;
➖До конца осени будет завершен ремонт школ № 1, 7, 14, 27, 41, 64;
➖Открыт детский сад № 114, восстанавливаются детские сады №32, 159
🔻Идет капитальный ремонт объектов здравоохранения: сдана поликлиника на 60 мест в квартале МО РФ, работают городские больницы, родильный дом № 2. Ремонт поликлиники №3 планируют завершить до 30 ноября.
🔻Бригады планово и по заявкам сносят особо опасные конструкции и разрушенные дома, несущие угрозу жизни мирным жителям.
Несмотря на объективные трудности и неторопливые действия российской бюрократической машины, есть весомые основания предположить, что Мариуполь переживет эту зиму. Трудности однозначно будут, но масштабной гуманитарной катастрофы в городе все же удастся избежать.
